Modernizacja górniczych wyciągów szybowych szybu I KHW S.A. KWK Murcki
Modernizacja górniczych wyciągów szybowych szybu I KHW S.A. KWK „Murcki - Staszic" Ruch „Staszic" w zakresie wymiany rozdzielni 6kV R100/I zasilającej maszyny wyciągowe.
Zakres niniejszego kontraktu obejmował wykonanie następujących prac demontażowych, montażowych i instalacyjnych, które były wykonywane zgodnie z zatwierdzonymi dokumentacjami technicznymi, opracowanym harmonogramem prac oraz technologią i organizacją pracy, w tym między innymi tj.:
- Budowa szafy zasilania, sterowania i koncentratora danych.
- Budowa sieci teletechnicznej światłowodowej dla potrzeb systemu łączności, systemu monitoringu oraz systemu zabezpieczeń łukochronnych rozdzielni R100/I.
- Wykonanie instalacji poawaryjnego oddymiania na rozdzielni R100/I.
- Przebudowa pola pomiarowego w istniejącej rozdzielni podlegającej modernizacji.

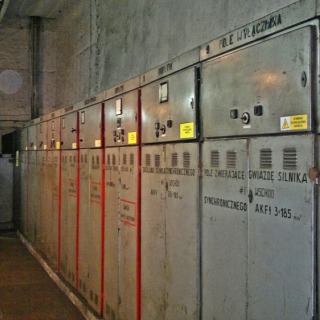

- Demontaż istniejącej sekcji II (wschodniej) i pól sprzęgła.

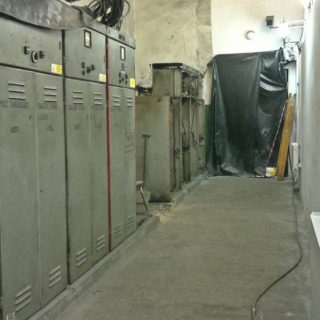

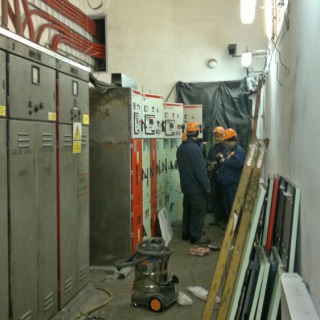

- Adaptacja części pomieszczenia rozdzielni do posadowienia pól nowej sekcji III, nowej rozdzielni SN, tj. wykonanie nowych i zaślepienia niewykorzystanych przejść kablowych, naprawa ok. 30m2 uszkodzonego tynku, malowanie pomieszczenia.

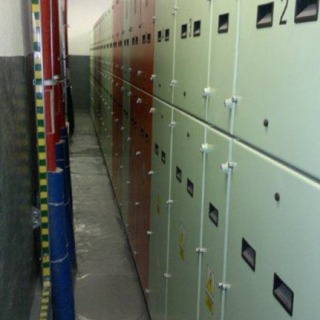

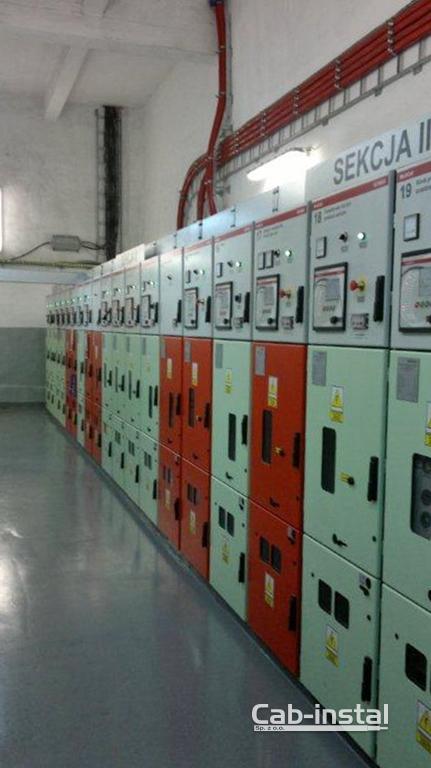

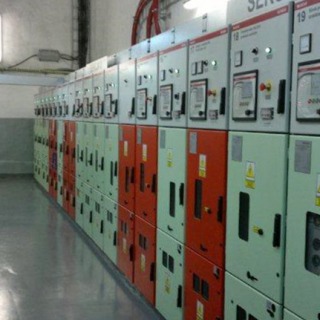

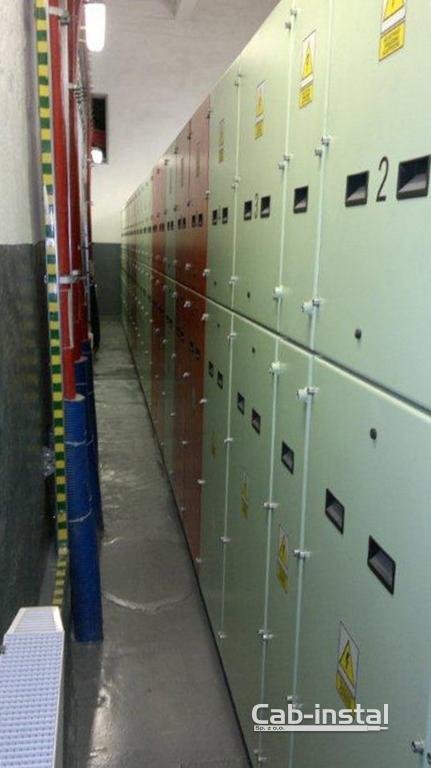

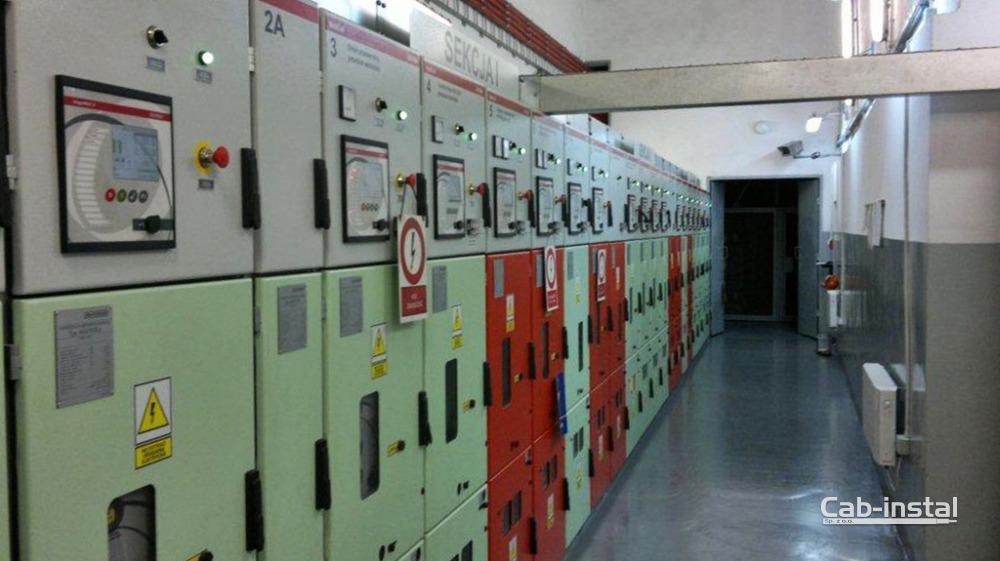

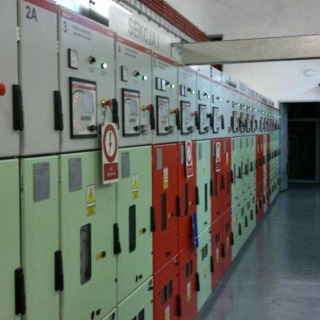

- Montaż pól nowej sekcji III zgodnie z zatwierdzoną Dokumentacją Techniczną oraz Dokumentacją Techniczno-Ruchową Rozdzielnicy Średniego Napięcia multiCELL.
- Wykonanie instalacji uziemiającej dla części nowej rozdzielni R100/I oraz rozdzielni potrzeb własnych.
- Przeprowadzenie wymaganych obowiązującymi przepisami, a w szczególności zgodnie z wymaganiami aktualnej normy dotyczącej przeprowadzania pomontażowych badań odbiorczych, pomiarów, badań, sprawdzeń (m.in. nastaw zabezpieczeń) i prób funkcjonalnych dla nowo zainstalowanych urządzeń i instalacji co zostało udokumentowane stosownymi protokołami i sprawozdaniami.
- Włączenie do istniejącej sieci elektroenergetycznej oraz uruchomienie nowo zmontowanej części rozdzielni SN sekcji III i rozdzielni potrzeb własnych.
- Wprowadzenie w obowiązującym trybie odpowiednich zmian w sterowaniach współpracującego pola w rozdzielni nadrzędnej SN.
- Demontaż pozostałych pól istniejącej sekcji I (zachodniej) modernizowanej rozdzielni R100/I.
- Adaptacja pozostałej części pomieszczenia rozdzielni do posadowienia pozostałych pól nowej rozdzielni, tj. wykonanie nowych i zaślepienia niewykorzystanych przejść kablowych, wykonanie nowej ramy podstawy, naprawa uszkodzonego tynku, malowanie pomieszczenia.
- Dostawa i montaż pozostałych pól nowej sekcji II i I zgodnie z zatwierdzoną Dokumentacją Techniczną oraz Dokumentacją Techniczno-Ruchową Rozdzielnicy Średniego Napięcia multiCELL.
- Wykonanie instalacji uziemiającej pozostałej nowej części rozdzielni SN sekcji I i II.
- Przeprowadzenie wymaganych obowiązującymi przepisami, a w szczególności zgodnie z wymaganiami aktualnej normy dotyczącej przeprowadzania pomontażowych badań odbiorczych, pomiarów, badań, sprawdzeń (m.in. nastaw zabezpieczeń) i prób funkcjonalnych dla nowo zainstalowanych urządzeń i instalacji co zostało udokumentowane stosownymi protokołami i sprawozdaniami.
- Włączenie do istniejącej sieci elektroenergetycznej oraz uruchomienie nowo zmontowanej części rozdzielni SN sekcji I i II.
- Wprowadzenie w obowiązującym trybie odpowiednich zmian w sterowaniach współpracujących pól w rozdzielniach nadrzędnych zasilających rozdzielnie R100/I.
- Wykonanie nowej instalacji oświetleniowej i ogrzewania pomieszczenia rozdzielni R100/I.
- Wykonanie systemu zdalnego sterowania polem zestawu filtrów 11 i 13 harmonicznej i monitoringu rozdzielni SN R100/I.
- Przebudowa sprężarki US-4 z pomieszczenia rozdzielni SN R100/I do pomieszczenia rozdzielni SN R100/XII wraz z likwidacją instalacji sprężonego powietrza zasilającej demontowane pola rozdzielni i wykonaniem niezbędnych przeróbek ww. instalacji.

- Dostawa, montaż urządzeń oraz instalacji do monitorowania pomieszczenia rozdzielni SN R100/I za pomocą dwóch kamer wizyjnych oraz włączenie ich do istniejącego systemu monitoringu obiektów ruchu elektrycznego.
Wszystkie te prace zostały wykonane w sposób bezpieczny z należytym zachowaniem stopnia bezpieczeństwa i terminie wyznaczonym przez Zamawiającego w harmonogramie realizacji zadania, co zostało potwierdzone załączonymi referencjami.
